枫溪美郡工程进度(截至8月底) 2014-08-31 2781

一、 手续方面:
1、单体工程报建审核通过;
2、签订招标代理合同,开始进行官方招标;
3、一期工程各专项审核结束。
二、技术准备:
1、景观示范区招标结束;
2、会所主体施工单位招标结束;
3、一期综合管网施工蓝图设计结束,并招标结束。
4、楼宇对讲招标结束
5、确定防盗门品牌、规格以及认价,
6、总体景观方案设计、提报,并确定,开始一期景观施工图设计,
7、确定大门设计方案
三、 形象进度:

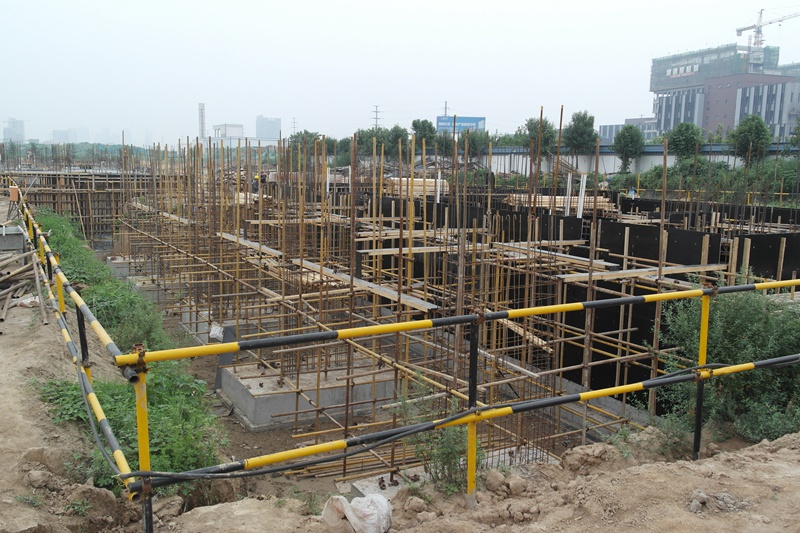

1、 E1、D3:  8月1日—5日完成地下室顶板混凝土浇筑
      8月6日—31日主体到二层;
2、  E8、D2  8月1日—17日完成地下室顶板混凝土浇筑
      8月18日—31日主体完成一层;

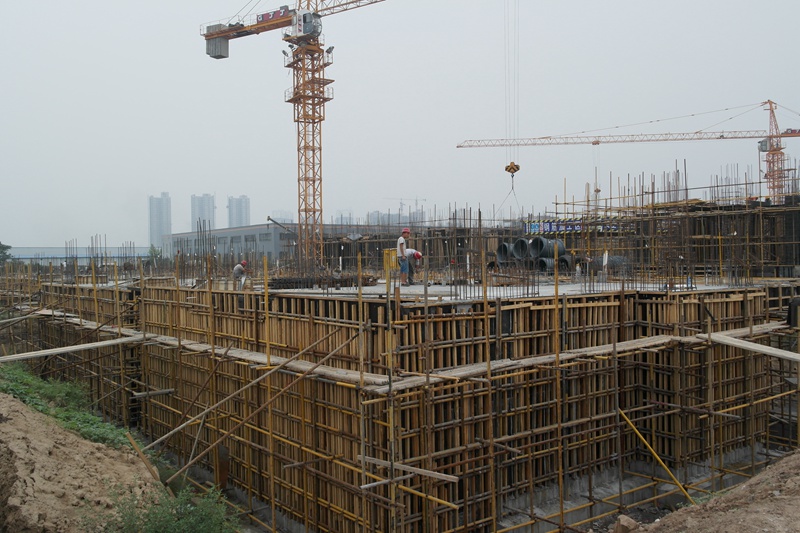

3、 D1、D4  8月1日—19日完成地下室顶板混凝土浇筑;
     8月20日—30日完成主体一层;

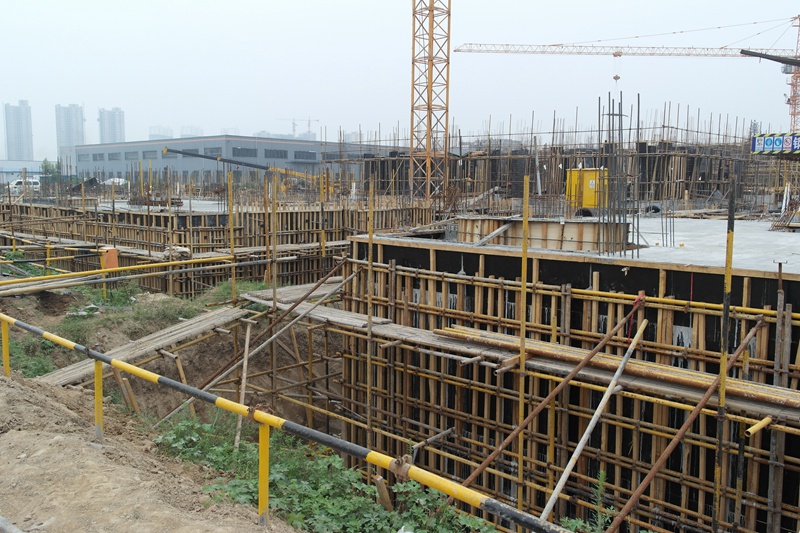

4、  D5—D7  8月1日—5日完成基础混凝土浇筑;
       8月6日—19日完成地下室墙板;
       8月20日—31日完成主体一层;

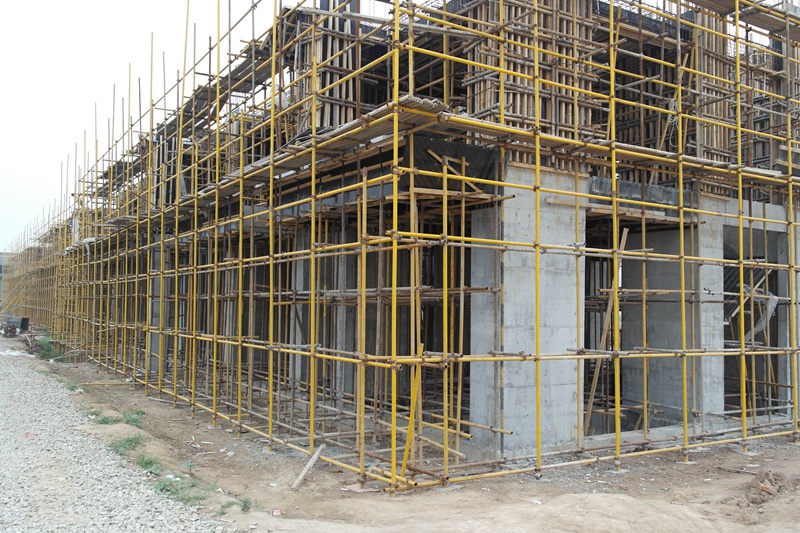

5、C7—C9 主体完成二层;
6、C1—C6 及地下车库:完成±0.000以下。
7、景观示范区景观绿化土建开始施工
8、厂房拆迁完毕,会所开始基坑开挖,
9、周边围墙改造结束,施工范围内的围挡、加工、制作安装结束。
二、文明施工形象:
 1、完成现场道路硬化:
 2、8月10日之前完成八牌一图及安全教育平台。
说明:地下室及周边回填根据工程同步进行
