枫溪美郡10月份工程进度 2014-10-01 2854











一、技术准备:
1、和设计联系、对接10月11前二期户型初稿设计出来。
2、10月20楼宇对讲招标结束。
3、10月25室外综合管网工程招标结束。
4、10月15确定防盗门的品牌及价格。
5、10月25对一期景观区域施工单位招标。
6、10月20开始组织二期木廊架的招标准备工作。
7、组织对一期别墅的基础和主体进行验收。
二、工程外协工作:
1、办理质量监督手续。
2、专项审查备案结束。
3、办理南入口开口备案手续。
4、完善施工许可证所需资料,协助外协部办证。
5、会所放线完成。
6、协助外协办理一期工程面积、预测量工程。
三、形象进度:

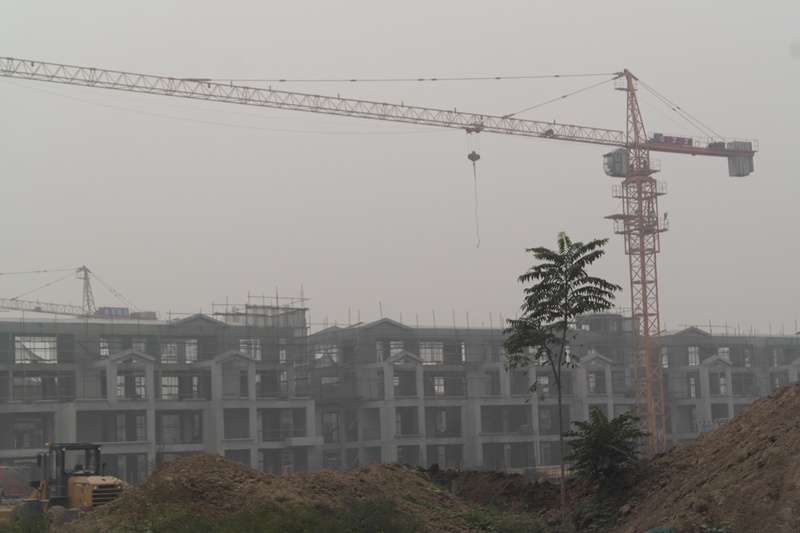

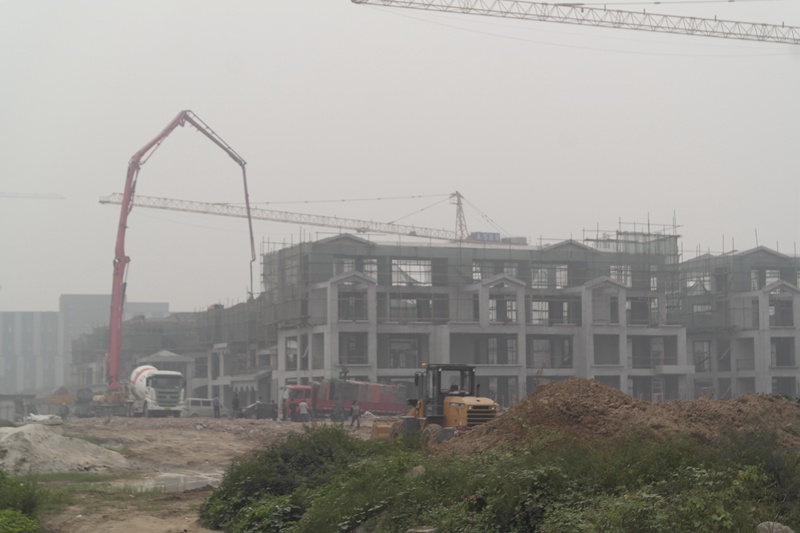

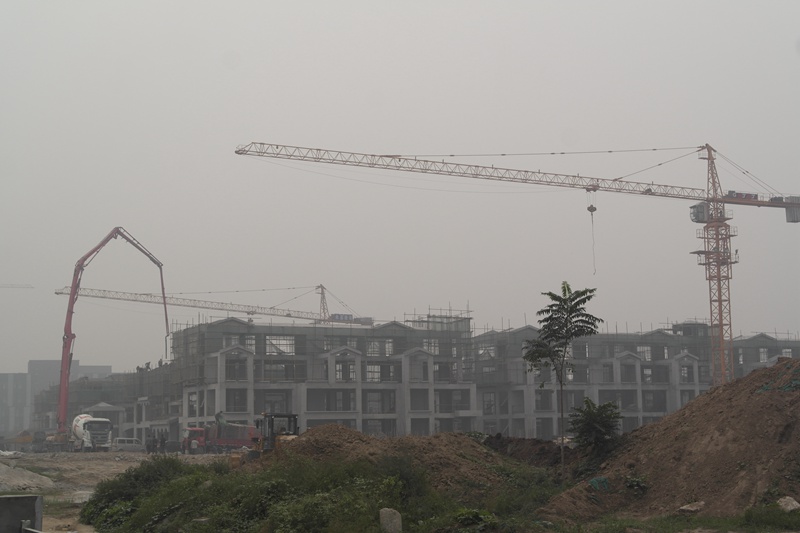

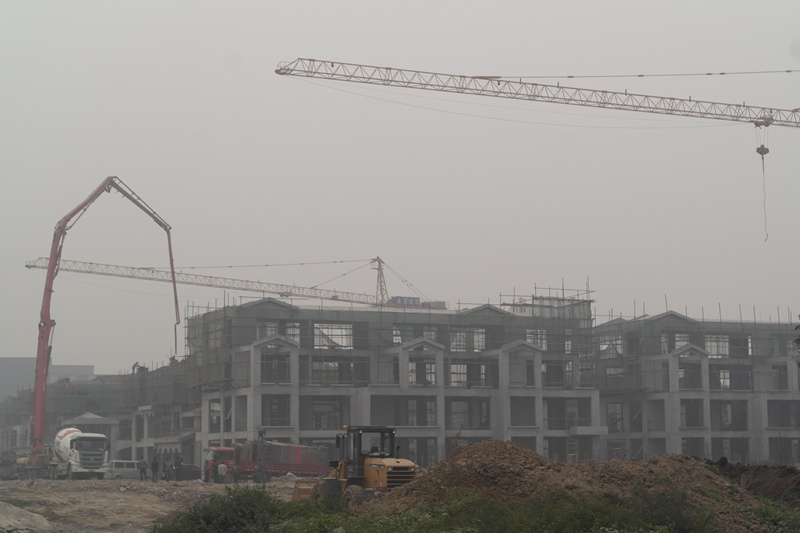

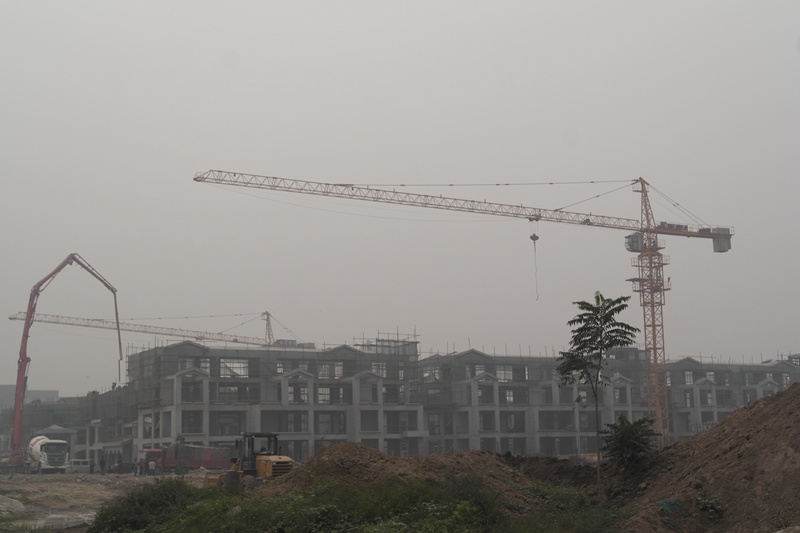

1、D1~D7、E1、E8主体封顶,室内外土方回填完,二次结构基
   本完成。
2、C7~C9室内外土方回填完,砖砌筑到3层。
3、C1~C6二层封顶,车库封顶。
4、景观示范,精神堡垒土建主体完成,叠水土建完成,道路路基
成型,土方微地形堆方好。
5、会所施工单位进场放线,基坑开挖,现场搭设临建。
